03省道改擴建工程杭黃鐵路下穿段是03省道改擴建工程整個項目的先行路段,同時又是時代大道南延(繞城至中環段)工程項目的中轉站。因該項目在推進過程中涉及到沿線一公里長的10KV及10KV以下強電線路,為保證工程的順利推進以及線路的安全運營,于2017年10月份就與供電公司聯系對接10KV及10KV以下強電線路的遷改問題。同時,由于該線路涉及范圍較長,土建施工周期等相關問題,導致施工難度系數陡增,經多次對接后落實最終修改方案。

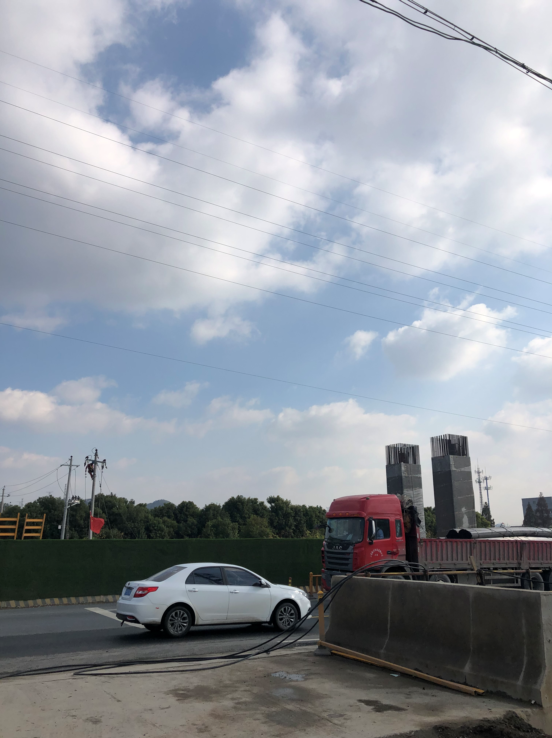

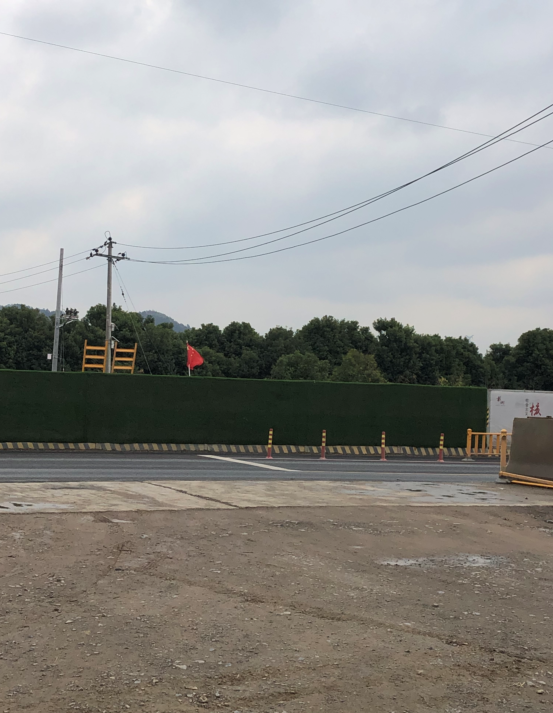

在蕭山供電公司的支持配合下,分三次對該線路進行上改下割接,于2019年11月28日完成最終的上改下割接工作,清除了10KV及10KV以下強電線路施工中的安全隱患,為下穿杭黃鐵路段高架項目的施工推進起到了重要的作用。
通訊員:莫華鋒
